Permit to Work - 작업허가 (승인팀 계획)
2025. 9. 4.
Permit to Work - 작업허가 (승인팀 계획)
💎
Permit to Work - 작업허가 (승인팀 계획)
💎
기존 작업 당일에 입력하던 안전조치를 미리 계획함으로써, 보다 선제적인 조치 계획 및 다양한 시각에서 미리 검토 가능해요. (안전 조치 점검은 작업 당일 수행)
👇 작업 허가 - 승인팀 계획 (3:08) 👇
작업허가서 작성
👉 메인페이지 > 작업 현황 > '수행팀 계획' 상태인 허가서 확인 or PSORMS 결재/관리 > 작업허가서 조회

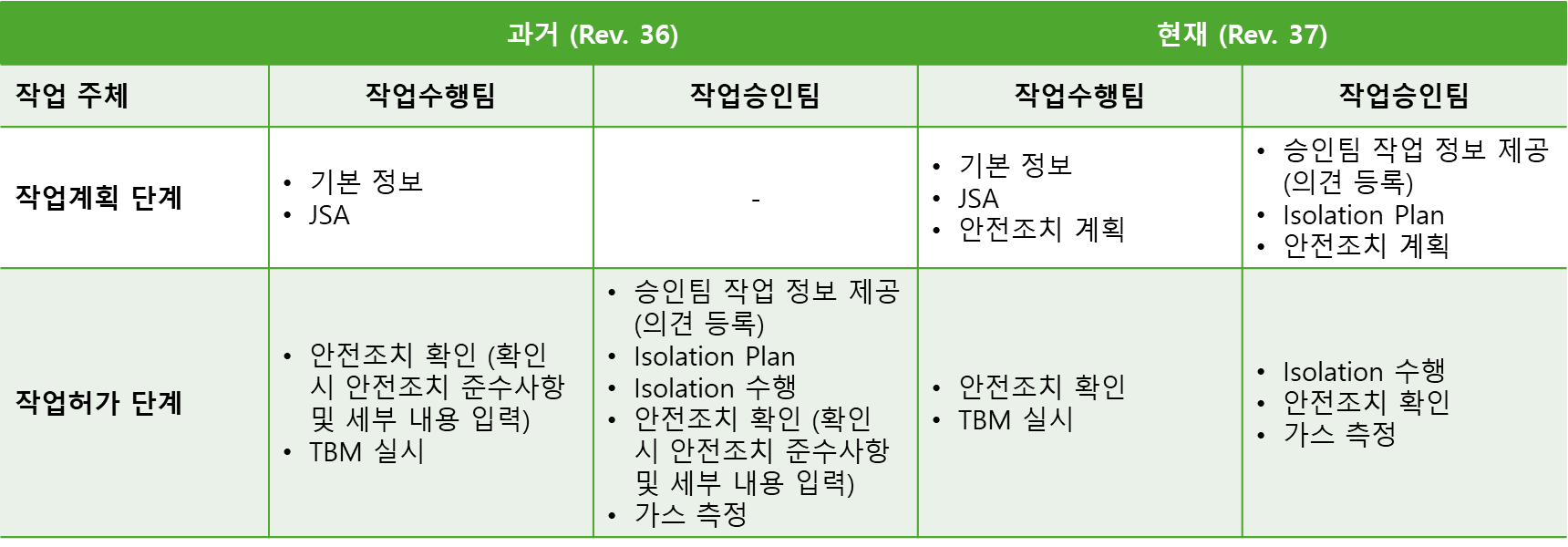

💡 기존에 나눠져 있던 작업계획서/작업허가서가 작업허가서로 통합됐어요 !
💡 과거 9종의 작업허가 종류가 1종으로 통합됨에 따라, 다양한 복합작업을 1건의 허가서로 효율적 처리 가능
Isolation Plan
(해당 되는 경우)
👉 '작업 정보 제공 (승인팀)' 탭 > Isolation Plan 추가
💡 이전 작업과 연속하여 계속 Isolation되어 있는 경우, Isolation Plan 추가(Copy)가 아닌 이전 작업과의 '연속' 작업으로 진행하거나, 과거의 Isolation Plan을 연결된 문서에 추가해 주세요.
❓ Isolation Plan 작성 방법은 매뉴얼 >
Isolation & LOTO 참조
작업 정보 제공 (의견 등록)
👉 '작업 정보 제공 (승인팀)' 탭 > 작성 > 관리감독자 확인
유해/위험 종류 및 안전보호구 선택
👉 '유해/위험 종류 및 안전보호구 (승인팀)' 탭
💡 수행팀에서 첨부한 JSA의 작업에 해당하는 단계에 해당하는 유해/위험 요인 및 안전보호구 연동
안전조치 계획
👉 '안전조치(승인팀)' 탭 > 계획 입력 > 계획 완료 Check
💡 기존 작업 당일에 입력하던 안전조치를 미리 계획함으로써, 보다 선제적인 조치 계획 및 다양한 시각에서 미리 검토 가능해요. (안전 조치 점검은 작업 당일 수행)
계획 완료
👉 승인팀에서의 계획에 따라 허가서의 상태가 '계획 완료' 단계로 바뀝니다.
💡 작업승인팀 계획 승인 단계는 계획서/허가서 통합에 따라 승인 과정 불 필요
공유하기
S-OIL DT Letter
를
구독하고 이메일로 받아보세요
Digital Transformation 소개
구독하기
이전 뉴스레터
Permit to Work - 작업허가 (수행팀 계획)
2025. 9. 4.
다음 뉴스레터
Permit to Work - 작업허가 (승인팀 계획)
2025. 9. 5.
S-OIL DT Letter
Digital Transformation 소개
